Ввод жилья: итоги первого полугодия 2018 года.
Строительство » Московский регион
Строительство » Северо-Западный ФО
Строительство » Промышленное строительство РФ
Строительство » Торгово-административное строительство РФ
Строительство » Жилищное строительство РФ
Строительство » Дорожное строительство РФ и инфраструктурные проекты
Строительство » Сибирский ФО
Строительство » Дальневосточный ФО
Аналитической обзор "Ввод жилья в эксплуатацию профессиональными застройщиками" за первое полугодие 2018 года составлен по состоянию на август 2018 года и охватывает 68% жилья, введенного застройщиками с января по июнь по данным Росстата (9,3 млн м2 из 13,3 млн м2).
За полгода застройщиками введены в эксплуатацию объекты, разрешения на строительство которых были выданы с апреля 2008 года по ноябрь 2017 года. Наибольший объем ввода жилья в эксплуатацию приходится на объекты, разрешение на строительство которых выдано в 2016 году (30,1%). Чуть меньше введенного жилья имеет разрешения от 2015 года (29,5%) и 2014 года (20,9%).
Сроки ввода
При этом с соблюдением изначально запланированного квартала ввода в эксплуатацию введено 26% жилья. По итогам 2017 года этот показатель был выше — 46,3% жилья, а в 2016 году — 58,8%.
Средний перенос срока ввода жилья с прошлых периодов превысил полгода и достиг 6,8 месяца. В 2017 году ввод жилья переносился в среднем на 4,8 месяца, а в 2016 — всего на 2,2 месяца.
Одновременно увеличился и средний срок строительства — до 34,8 месяца. По итогам 2017 года средний срок строительства составлял 32,5 месяца, а в 2016 году — 29,5 месяца.
Из ста крупнейших по объемам ввода застройщиков только 15 не допустили переноса изначально запланированного срока ввода.

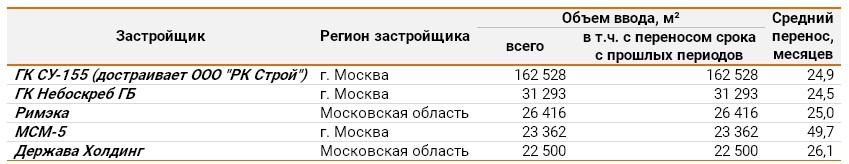

"Чемпионы" по переносу срока, напротив, задержали ввод жилья более чем на два года. Среди сотни крупнейших таких оказалось пять.

Причем первые три из них фигурируют в Обзоре по банкротству (в отношении ГК СУ-155 и Римэка ведется конкурсное производство, по ГК Небоскреб ГБ производство по делу прекращено утверждением мирового соглашения).
Этажность
Средняя этажность введенного с января по июнь жилья составила 15,1 этажа и по сравнению с итогами 2017 года практически не изменилась (0,4%). В 2016 году средняя этажность введенного жилья была ниже — 14,7 этажа.
Структура введенного жилья по этажности изменилась незначительно (±2% в каждой группе). При этом доля высотного жилья (от 25 этажей) во вводе снизилась до 9,4%. Такой уровень наблюдался в 2016 году (9,2%), а в 2017 году доля высоток достигала 11,6%.
Самым высоким введенным в эксплуатацию домом с жилыми единицами в первом полугодии стал 44-этажный многоквартирный дом в ЖК "ART" в Московской области (застройщик Концерн КРОСТ). В ТОП-5 по этажности попали также многоквартирные дома высотой от 26 этажей в 14 ЖК, возводимые 12-ю застройщиками.

Среди регионов РФ самые высокие дома возведены в Свердловской области (20,4 этажа). Самые низкие — в Брянской области (3,0 этажа). Следует отметить, что столицы не попали в первые строки ТОП. Так, Москва — лишь седьмая с этажностью 17,6 этажа. А в Санкт-Петербурге средняя этажность (14,4 этажа) даже ниже среднего по стране, и Северная столица 28-я в списке.

Площадь домов
Самым большим по площади жилых единиц стал многоквартирный дом в ЖК "Медалист" в Санкт-Петербурге от Лидер Групп. В ТОП?5 по площади попали также дома от Группы ЛСР, ГК ТЭН и СИГ Остов.

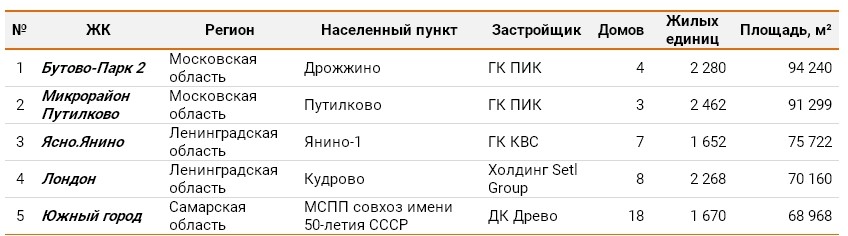

Самым крупным по объемам ввода в эксплуатацию жилым комплексом в первом полугодии оказался ЖК Бутово-Парк 2 в Московской области от ГК ПИК. В нем введено 4 дома, включающих 2 280 жилых единиц, совокупной площадью 94 240 м2.

Площадь квартир
Средняя площадь жилой единицы, введенной в эксплуатацию с января по июнь, составляет 47,9 м2. Это на 1,4 м2 или 2,8% меньше, чем 49,3 м2 по итогам 2017 года. В 2016 году средняя площадь квартир в построенных домах была еще больше — 51,8 м2.
Среди сотни крупнейших по объемам ввода застройщиков самая маленькая средняя площадь введенных в эксплуатацию жилых единиц у СК ПЕТРОСТРОЙ (26,2 м2), а самая большая — у Л1 СК №1 (94,1 м2).

Получить информацию:

АГРОПРОМЫШЛЕННЫЙ КОМПЛЕКС И СТРОИТЕЛЬСТВО ПРЕДПРИЯТИЙ АПК
Специалисты INFOLine предлагают клиентам сэкономить 50 тысяч рублей на приобретении двух информационно-аналитических продуктов.
В пакет входят:
1. Исследование «Агропромышленный комплекс РФ 2025 года» (стандартная цена 120 тысяч руб.). Структура отчета:
- демонстрация основных показателей агропромышленного комплекса,
- объемы и динамика экспорта и импорта сельскохозяйственных товаров,
- сделки M&A,
- импортозависимость и импортозамещение,
- детальное описание состояния всех основных направлений агропромышленного комплекса,
- рейтинг крупнейших агрохолдингов РФ,
- цифровизация в АПК,
- прогноз развития отрасли.
2. Отраслевой обзор «160 строящихся и проектируемых предприятий агропромышленного комплекса РФ. Проекты 2025 года» (стандартная цена 80 тысяч руб.). В обзоре детально описаны инвестиционные проекты строительства и реконструкции объектов по состоянию на апрель 2025 года и планируемые к завершению в 2025-2030 годах в следующих подотраслях:
- мясное животноводство,
- молочное животноводство,
- птицеводство,
- растениеводство,
- грибоводство,
- аквакультура и рыбоводство,
- хранение зерновых и масличных культур,
- хранение овощей, фруктов и корнеплодов.
ОБЩАЯ СТОИМОСТЬ ПАКЕТА – 150 ТЫСЯЧ РУБЛЕЙ.
Наши контакты:
+7(812)322-6848, (495)772-7640
str@allinvest.ru
https://t.me/INFOLine_auto_Bot.
