Подходит к завершению реализация проекта выдачи мощности Белорусской АЭС.
04.10.2018 в 15:06 | INFOLine, ИА (по материалам компании) | Advis.ru
В настоящее время реализовано 17 пусковых комплексов проекта выдачи мощности Белорусской АЭС.

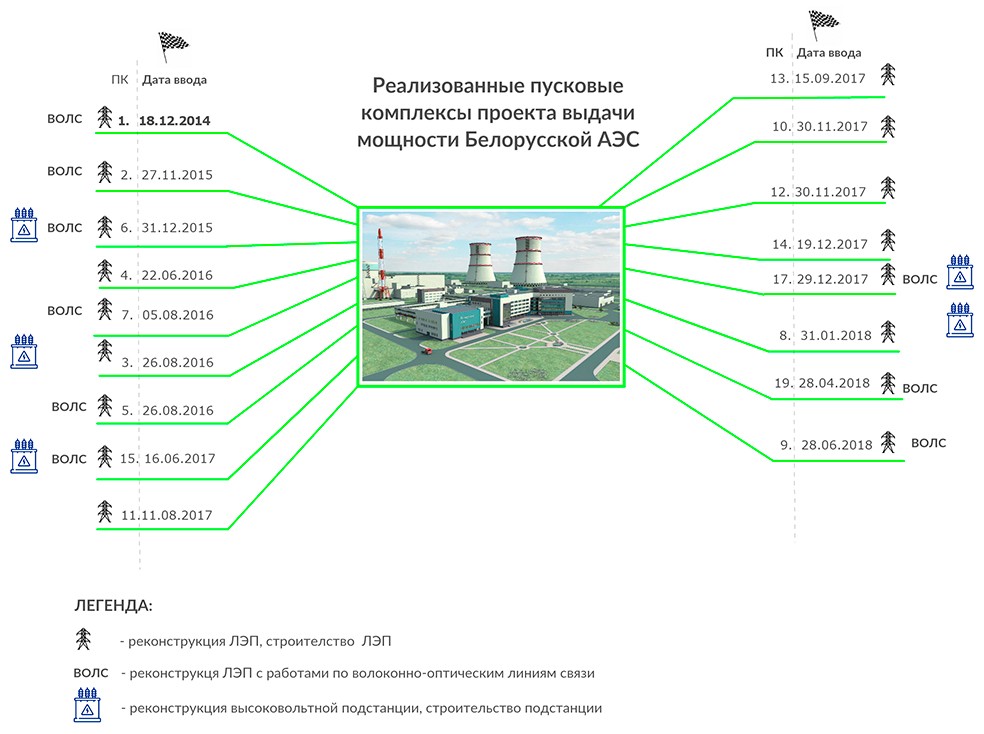

Перечень реализованных пусковых комплексов в хронологическом порядке:
В стадии реализации находятся еще 6 пусковых комплексов:
- По 16 ПК "Реконструкция участков ВЛ 330 кВ Поставы - Полоцк и строительство ВОЛС Полоцк - Поставы с заходом на ПС 110 кВ "Глубокое"" выполнены работы по реконструкции ВЛ 330 кВ Поставы - Полоцк и ВЛ 110 кВ Глубокое - Поставы, линии включены в работу. Завершаются пусконаладочные работы, ведется подготовка к проведению комплексного опробования системы мониторинга ВОК и диспетчерского комплекса на базе "СК-2007".
- По 18 ПК "Реконструкция ВЛ 330 кВ Лида - Молодечно с ВОЛС" работы выполнены в полном объеме. Ведется подготовка к комплексному опробованию оборудования (совместно с 21 ПК).
- По 20 ПК "ВЛ 330 кВ АЭС - Молодечно и строительство ВОЛС АЭС - Молодечно" Работы по строительству ВЛ 330 кВ Молодечно - АЭС завершены. Ведутся работы по монтажу оборудования РЗА и прокладке контрольного кабеля на ПС 330 кВ "Молодечно".
- По 21 ПК "Перемыкание ВЛ 330 кВ Сморгонь - Молодечно с ВЛ Молодечно - Лида с сохранением ВОЛС" Ведутся работы по замене оборудования РЗАиПА на ПС 330 кВ "Лида" и ПС 330 кВ "Сморгонь". Проведение комплексного опробования оборудования запланировано на 08.10.2018.
- По 22 ПК "ВЛ 330 кВ АЭС - Столбцы. Реконструкция ПС Столбцы" ведутся работы монтажу провода и ВОЛС ВЛ 330 кВ. На ПС 220 кВ "Столбцы" ведутся работы по подключению контрольного кабеля.
- По 23 ПК "ВЛ 330 кВ АЭС - Россь с ВОЛС. Реконструкция ПС 330 кВ Россь" работы по строительству ВЛ 330 кВ завершены и приняты технадзором. На ПС 330 кВ "Россь" ведутся электромонтажные работы, прокладка и подключение силового и контрольного кабеля, ПНР, ошиновка оборудования, устройство внутриплощадочных автодорог, планировка территории.
Проект выдачи мощности реализуется по контракту от 08.06.2012 на сумму 340,86 млн долларов США, заключенному между РУП "Гродноэнерго" и ООО "Северокитайская электроэнергетическая проектная компания при китайской электроэнергетической инженерно-консультационной корпорации".
Проектом предусмотрено строительство воздушных линий электропередачи 330 кВ протяженностью1032,5 км, реконструкция существующих линий электропередачи 110-330 кВ протяженностью 672,4 км, реконструкция 4-х подстанций со строительством ячеек 330кВ (ОРУ 330 кВ ТЭЦ-4, ПС 330 кВ Россь, ПС 220 кВ Столбцы, ПС 330 кВ Сморгонь), строительство новой подстанции 330кВ "Поставы", установка второго трансформатора на ПС 330кВ "Сморгонь".
Перечень реализованных пусковых комплексов в хронологическом порядке:
| Дата ввода | Номер и наименование пускового комплекса |
| 18.12.2014 | 1 ПК (Реконструкция ВЛ 330 кВ Лукомльская ГРЭС-Борисов с ВОЛС) |
| 27.11.2015 | 2 ПК (Реконструкция ВЛ 330 кВ Лукомльская ГРЭС-Витебск с ВОЛС Лукомльская ГРЭС-РУП Витебскэнерго) |
| 31.12.2015 | 6 ПК (ВЛ 330кВ Молодечно - ТЭЦ-4 с ВОЛС. Реконструкция ОРУ 330 кВ ТЭЦ-4) |
| 22.06.2016 | 4 ПК (Заходы ВЛ 330 кВ Игналинская - Сморгонь на АЭС) |
| 05.08.2016 | 7 ПК (ВЛ 330 кВ АЭС - Сморгонь с ВОЛС) |
| 26.08.2016 | 3 ПК (Реконструкция ВЛ 330 кВ Игналинская - Сморгонь. Реконструкция ПС Сморгонь) |
| 26.08.2016 | 5 ПК (Реконструкция ВЛ 330 кВ Молодечно - Сморгонь с ВОЛС) |
| 16.06.2017 | 15 ПК (Реконструкция участков ВЛ 330кВ Минск Северная – ТЭЦ-4 с ВОЛС: приемный портал ОРУ 330 кВ ПС Минск Северная – опора №31 и опора №36 (с заменой ее на анкерно-угловую опору) – приемный портал ТЭЦ-4) |
| 11.08.2017 | 11 ПК (Организация ВЛ 330 кВ ТЭЦ-5 – Борисов) |
| 15.09.2017 | 13 ПК (Ликвидация пересечения ВЛ 330 кВ Поставы – Полоцк и ВЛ 330 кВ Поставы – Минск Восточная) |
| 30.11.2017 | 12 ПК (Заходы ВЛ 330 кВ Игналинская АЭС – ТЭЦ-5 на ПС Поставы) |
| 30.11.2017 | 10 ПК (Заходы ВЛ 330 кВ Игналинская АЭС – Полоцк на ПС Поставы) |
| 19.12.2017 | 14 ПК (ВЛ 330 кВ №2 АЭС – Поставы) |
| 29.12.2017 | 17 ПК (Реконструкция участков ВЛ 330 кВ Поставы – Минск Восточная и строительство ВОЛС Поставы – оп. 541 с заходом на ПС Глубокое) |
| 31.01.2018 | 8 ПК (Реконструкция участка ВЛ 330 кВ Молодечно - Минск Северная, сооружение нового участка ВЛ 330 кВ АЭС -Минск Северная, заходы ВЛ 330 кВ Игналинская АЭС - Сморгонь на Поставы. Строительство ПС 330 кВ Поставы) |
| 28.04.2018 | 19 ПК (Реконструкция ВЛ 330 кВ Лида – Гродно с ВОЛС) |
| 28.06.2018 | 9 ПК (Реконструкция участка ВЛ 330 кВ Молодечно – ТЭЦ-4 с ВОЛС) |
В стадии реализации находятся еще 6 пусковых комплексов:
- По 16 ПК "Реконструкция участков ВЛ 330 кВ Поставы - Полоцк и строительство ВОЛС Полоцк - Поставы с заходом на ПС 110 кВ "Глубокое"" выполнены работы по реконструкции ВЛ 330 кВ Поставы - Полоцк и ВЛ 110 кВ Глубокое - Поставы, линии включены в работу. Завершаются пусконаладочные работы, ведется подготовка к проведению комплексного опробования системы мониторинга ВОК и диспетчерского комплекса на базе "СК-2007".
- По 18 ПК "Реконструкция ВЛ 330 кВ Лида - Молодечно с ВОЛС" работы выполнены в полном объеме. Ведется подготовка к комплексному опробованию оборудования (совместно с 21 ПК).
- По 20 ПК "ВЛ 330 кВ АЭС - Молодечно и строительство ВОЛС АЭС - Молодечно" Работы по строительству ВЛ 330 кВ Молодечно - АЭС завершены. Ведутся работы по монтажу оборудования РЗА и прокладке контрольного кабеля на ПС 330 кВ "Молодечно".
- По 21 ПК "Перемыкание ВЛ 330 кВ Сморгонь - Молодечно с ВЛ Молодечно - Лида с сохранением ВОЛС" Ведутся работы по замене оборудования РЗАиПА на ПС 330 кВ "Лида" и ПС 330 кВ "Сморгонь". Проведение комплексного опробования оборудования запланировано на 08.10.2018.
- По 22 ПК "ВЛ 330 кВ АЭС - Столбцы. Реконструкция ПС Столбцы" ведутся работы монтажу провода и ВОЛС ВЛ 330 кВ. На ПС 220 кВ "Столбцы" ведутся работы по подключению контрольного кабеля.
- По 23 ПК "ВЛ 330 кВ АЭС - Россь с ВОЛС. Реконструкция ПС 330 кВ Россь" работы по строительству ВЛ 330 кВ завершены и приняты технадзором. На ПС 330 кВ "Россь" ведутся электромонтажные работы, прокладка и подключение силового и контрольного кабеля, ПНР, ошиновка оборудования, устройство внутриплощадочных автодорог, планировка территории.
Проект выдачи мощности реализуется по контракту от 08.06.2012 на сумму 340,86 млн долларов США, заключенному между РУП "Гродноэнерго" и ООО "Северокитайская электроэнергетическая проектная компания при китайской электроэнергетической инженерно-консультационной корпорации".
Проектом предусмотрено строительство воздушных линий электропередачи 330 кВ протяженностью1032,5 км, реконструкция существующих линий электропередачи 110-330 кВ протяженностью 672,4 км, реконструкция 4-х подстанций со строительством ячеек 330кВ (ОРУ 330 кВ ТЭЦ-4, ПС 330 кВ Россь, ПС 220 кВ Столбцы, ПС 330 кВ Сморгонь), строительство новой подстанции 330кВ "Поставы", установка второго трансформатора на ПС 330кВ "Сморгонь".
